一級河川三篠川における災害復旧助成事業の実施について

印刷用ページを表示する掲載日2022年8月9日

一級河川太田川水系三篠川 災害復旧助成事業について

(1)要旨

 平成30年7月豪雨で特に甚大な浸水被害のあった三篠川では,緊急的・集中的に治水機能の強化を図る災害復旧助成事業が採択され,令和5年度中の完成に向け取組を進めています。

(2)事業の概要

事業の概要は次のとおりです。
 1 事業名 災害復旧助成事業
2 事業目的 平成30年7月豪雨に対する家屋浸水被害の解消
(浸水戸数343戸,浸水面積約234.5ha) ※氾濫シミュレーション結果より
3 事業箇所 一級河川太田川水系三篠川(広島市安佐北区白木町地内)
4 事業内容 築堤・護岸の整備
河道拡幅及び河床掘削による河積の確保
対策延長L=7.5km
※「平成30年7月豪雨災害を踏まえた今後の水害・土砂災害対策のあり方検討会」の意見も踏まえつつ整備内容を決定した。
5 全体事業費 約95億円(うち助成費約78億円)
6 事業期間 平成30年度~令和5年度

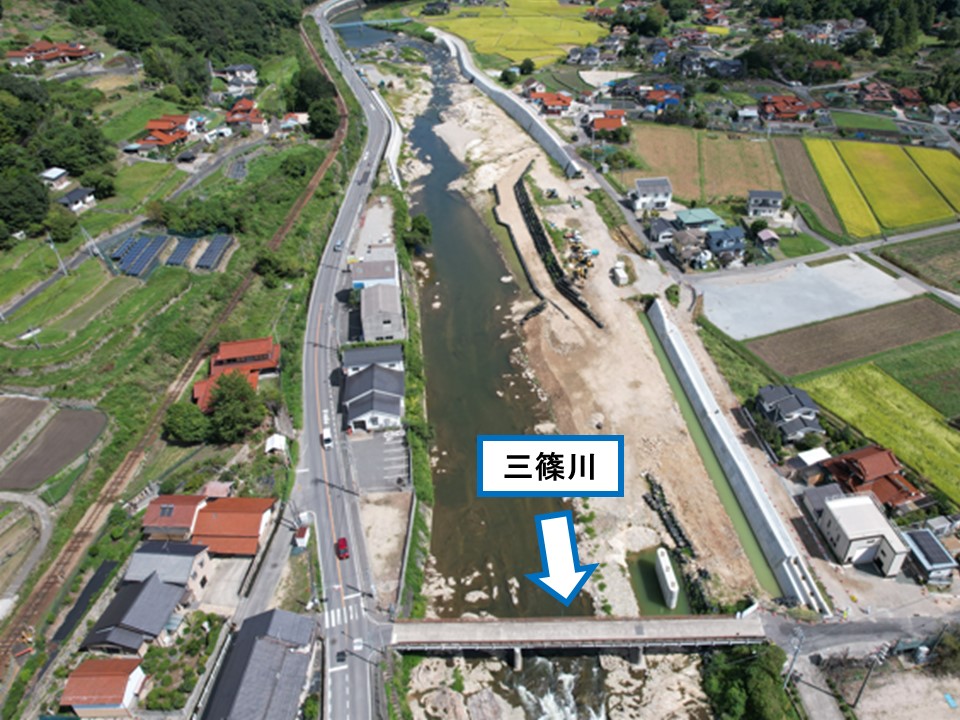

事業イメージ図

事業イメージ

(3)事業箇所平面図

 全体平面図

全体平面図



(4)各工区の状況

工事状況一覧表 (令和4年7月末時点)
  施工箇所 工区 工事概要 備考
計画区間1 安佐北区白木町三田

☆工事完成☆

1-1工区 (PDFファイル)(573KB)

☆工事完成☆

左岸

護岸工

工事延長L=143m

【工事完成写真(令和3年3月15日完成)】

代表写真(1-1工区)①

【工事完成写真(令和3年3月15日完成)】

代表写真(1-1工区)②

計画区間2 安佐北区白木町三田

☆工事完成☆

2-1工区 (PDFファイル)(889KB)

☆工事完成☆

左右岸

護岸工

工事延長L=309m

(左岸 100m)

(右岸 209m)

【工事完成写真(令和4年7月28日完成)】

代表写真

計画区間3



安佐北区白木町三田

~秋山

3-1工区 (PDFファイル)(1.36MB)

左岸

護岸工

工事延長L=400m

【工事状況写真(現場作業終了)】

代表写真

3-2工区 (PDFファイル)(678KB)

左右岸

護岸工

工事延長L=420m

(左岸 260m)

(右岸 160m)

【工事状況写真(仮設工準備)】

代表写真

☆工事完成☆

3-3工区 (PDFファイル)(674KB)

☆工事完成☆

右岸

護岸工

工事延長L=312m

【工事完成写真(令和4年3月30日完成)】

代表写真

☆工事完成☆

3-4工区 (PDFファイル)(491KB)

☆工事完成☆

左岸

護岸工

工事延長L=163m

【工事完成写真(令和3年8月17日完成)】

代表写真

3-5-1工区 (PDFファイル)(642KB)

右岸

護岸工

工事延長L=340m

【工事状況写真(法覆護岸工)】

代表写真

3-5-2工区 (PDFファイル)(707KB)

左右岸

護岸工

工事延長L=433m

(左岸 140m)

(右岸 293m)

【工事状況写真(法覆護岸工)】

代表写真

計画区間4

安佐北区白木町市川

~井原

☆工事完成☆

4-1工区 (PDFファイル)(338KB)

☆工事完成☆

左岸

護岸工

工事延長L=520m

【工事完成写真(令和4年5月16日完成)】

代表写真

4-2-A工区 (PDFファイル)(626KB)

右岸

護岸工

工事延長L=448m

【工事状況写真(ブロック張工,樋門工)】

代表写真

4-2-B工区 (PDFファイル)(810KB)

(施工場所:安佐北区白木町井原)

左岸

護岸工

工事延長L=122m

【工事状況写真(ブロック張工)】

代表写真

4-3工区(1) (PDFファイル)(1.02MB)

4-3工区(2) (PDFファイル)(1.58MB)



左右岸

護岸工

工事延長L=2,680m

【工事状況写真(法覆護岸工)】

代表写真

☆工事完成☆

4-6工区 (PDFファイル)(660KB)

☆工事完成☆

左右岸

護岸工

工事延長L=373m

(左岸 320m)

(右岸 53m)

【工事完成写真(令和4年7月25日完成)】

代表写真

計画区間5 安佐北区白木町井原

☆工事完成☆

5-1工区 (PDFファイル)(435KB)

☆工事完成☆

左右岸

護岸工

工事延長L=360m

(左岸 220m)

(右岸 140m)

【工事完成写真(令和4年3月22日完成)】

代表写真



☆工事完成☆

5-2工区 (PDFファイル)(442KB)

☆工事完成☆

右岸

護岸工

工事延長L=280m

【工事完成写真(令和3年5月26日完成)】

代表写真

5-4工区 (PDFファイル)(640KB)

右岸

護岸工

工事延長L=266m

【工事状況写真(ブロック積工)】

代表写真



(5)事業概要パンフレット

(6)三篠川 災害復旧助成事業の整備効果について(令和3年8月豪雨時)
